Viaduc du pont d'Ouche

BOURGOGNE-FRANCHE-COMTE (21)

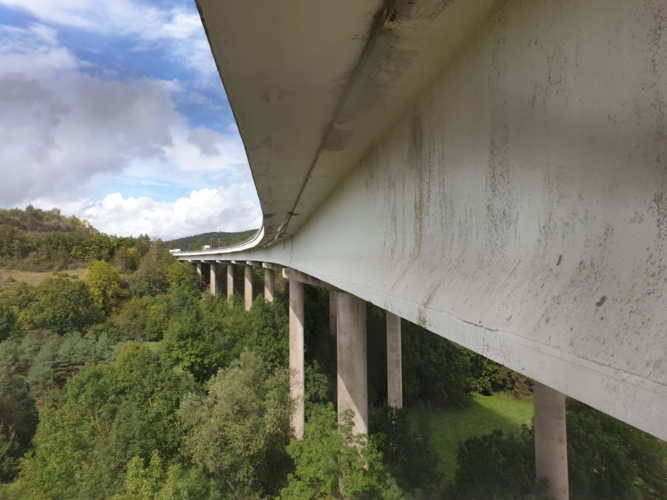

Le Viaduc de Pont d’Ouche, structure isostatique à poutres précontraintes (VIPP) long de 500 mètres, s’est refait une beauté avec une étanchéité en BFUP. Initiés en avril 2022, ces travaux ont été réalisés en plusieurs phases de neutralisation, visant à assurer l’étanchéité et à moderniser l’ouvrage. Un projet d'envergure impliquant la manipulation de près de 750 m³ de BFUP (sur deux ans).

0

m3 de BFUP sur deux ans

0

productivité moyenne

0

de longrines

0

de durée de vie

Acteurs du projet

Intervenants/Services Vicat
Smart-Up / Vicat Sysnergie
Entreprises
Bouygues TPRF | VSL France
UHPC Solutions (Groupement Walo
Bertschinger et Marti AG Bern)
Maîtrise d'ouvrage
APRR
Maîtrise d'oeuvre
Groupe Ingerop
Contrôle extérieur
CEREMA

Le + environnemental

Le BFUP offre la possibilité de réduire les épaisseurs des ouvrages ainsi que leurs besoins en maintenance, permettant d'atteindre une durée de vie de 150 ans. De plus, la longévité de ce matériau contribue à une diminution de la consommation de matières
premières tout au long de la vie de la structure. La réduction des interventions de maintenance joue également un rôle significatif dans la réduction de l'empreinte carbone globale de l'ouvrage.

Produits mis en oeuvre

  • SMART-UP [STRUCTURE] GRIS 3,75%FM
  • ​​​​​​​STRUCTUREL ET ÉTANCHE (COMPORTEMENT T2 DU BFUP)
  • FIBRES MÉTALLIQUES

Les enjeux du chantier

Le centre de formation des compagnons du devoir de Brignais est le premier bâtiment ERP réalisé avec des blocs de béton de chanvre à emboîtement sur l’agglomération lyonnaise.​​​​​​​

Spécificités du chantier

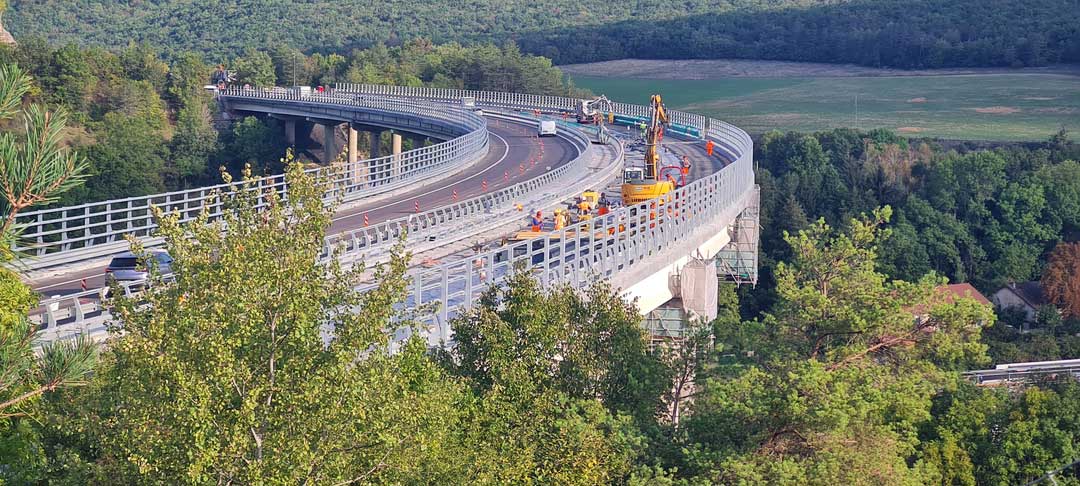

La deuxième phase des travaux, achevée en 2023, a porté principalement sur la réhabilitation du tablier du viaduc. Coulé en place, celui-ci a été réalisé en partenariat avec UHPC Solutions, collaboration entre Marti AG Bern et Walo Bertschinger AG, pour le compte de Bouygues TPRF.

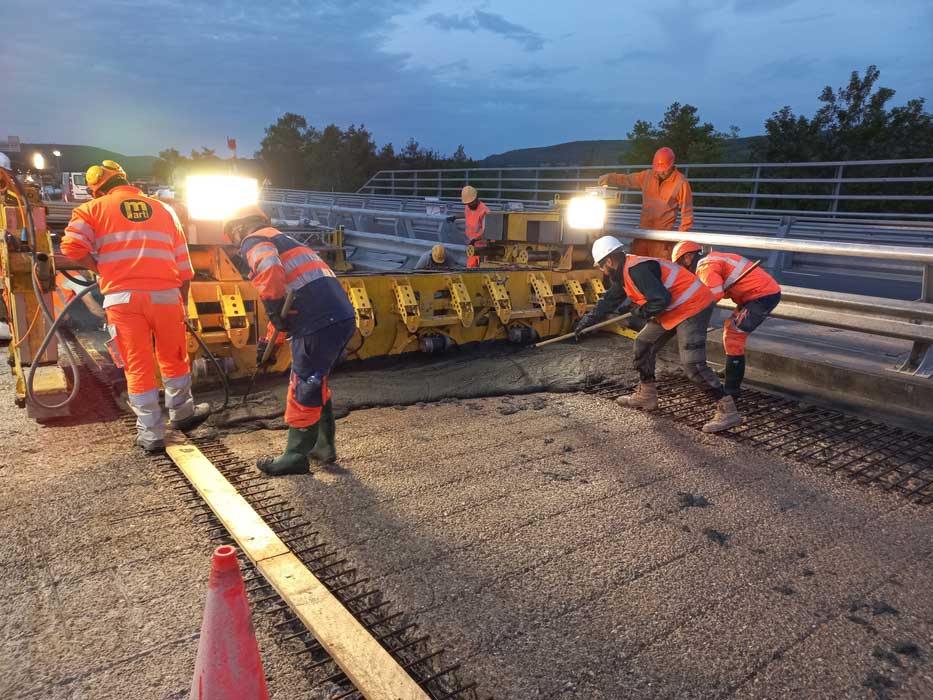

Cette étape s’est distinguée par l’application d’une fine couche de BFUP, représentant près de 250 m³ mis en œuvre en seulement six jours, avec une cadence moyenne de 4 m³ par heure.

Parallèlement à la rénovation du tablier, le Viaduc de Pont d’Ouche a également fait l’objet d’une réhabilitation de l’étanchéité des longrines. Au total, deux kilomètres de longrines ont été repris en béton armé puis chemisés en BFUP Smart Up, correspondant à environ 150 m³ de BFUP réalisés en 2023.

Solutions Vicat

L’ouvrage a été étanchéifié sur environ 11 000 m² grâce à notre BFUP Smart-Up, et malgré des conditions d’exécution complexes, les équipes ont su relever le défi. Les performances exceptionnelles du BFUP, alliant haute résistance mécanique, durabilité, étanchéité structurelle grâce à son caractère écrouissant et grande flexibilité d’utilisation avec une consistance ajustable, ont été déterminantes pour le succès de cette opération.
